2014-08-05 来源:中山市人民政府文件 中府〔2014〕1号
附件1

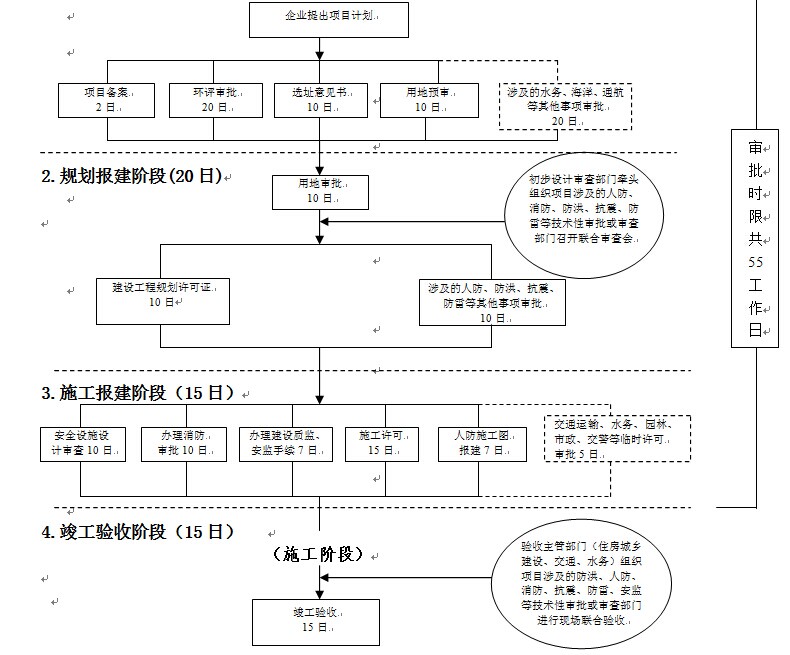

中山市社会投资项目改革后审批流程图
1.立项阶段(20日)
说明:
1.各审批部门的审批时限,是指基于申报材料齐全且符合要求前提下的审批办文时间。如需报市政府审批的事项,也包括在审批的总时限内。
2.在各个阶段的审批中,市发展改革局为立项阶段、市城乡规划局为规划报建阶段、市住房城乡建设局(市交通运输局、水务局)为施工报建阶段和竣工验收阶段并联审批的牵头部门。牵头部门负责对本阶段各个环节的审批单位进行统筹、协调;指导企业做好技术性审查及各类申报材料的准备工作;在完成本阶段审批后,指导企业进入下一阶段。
3.用地审批环节是指国土部门完善新供应土地供地程序后的核发建设用地批准文件和办理土地登记流程。
4.按照审批权限,建设项目征用(占用)林地,使用海域等部分事项还需报中央或省有关部门批准,因此上述时限为本市流程办理的时限。
5.一般社会投资项目不需要招投标环节。
附件2
中山市政府投资项目改革后审批流程图
说明:
1.各审批部门的审批时限,是指基于申报材料齐全且符合要求前提下的审批办文时间。如需报市政府审批的事项,也包括在审批的总时限内。
2.在各个阶段的审批中,市发展改革局为立项阶段、市城乡规划局为规划报建阶段、市住房城乡建设局(市交通运输局、水务局)为施工报建阶段和竣工验收阶段并联审批的牵头部门。牵头部门负责对本阶段各个环节的审批单位进行统筹、协调;指导企业做好技术性审查及各类申报材料的准备工作;在完成本阶段审批后,指导企业进入下一阶段。
3.用地审批环节是指国土部门完善新供应土地供地程序后的核发建设用地批准文件和办理土地登记流程。
4.按照审批权限,建设项目征用(占用)林地,使用海域等部分事项还需报中央或省有关部门批准,因此上述时限为本市流程办理的时限。
